Création d'un giratoire à Hamme-Mille (N25xN91)
19 octobre 2025 - Ouverture du giratoire et phase test des mesures pour les rues avoisinantes
L’ouverture du nouveau giratoire d'Hamme-Mille est prévue pour ce vendredi soir, le temps de finaliser la signalisation.
Pour certaines rues aux alentours du giratoire, certaines mesures vont rester en phase test :
- Rue Auguste Goemans : accès depuis le giratoire, mais sortie uniquement vers la Chaussée de Louvain.
- Rue Gabriel Marcelier : vitesse limitée à 30 km/h et accès vers Jodoigne / Wavre / Nethen.
- Rues de Valduc, du Cimetière et des Messes : les mesures de circulation locale sont levées.
- Vieux Chemin de Louvain (n°1 à 55) : le sens unique est maintenu (de la Rue de Tourinnes vers la Rue Alfred Scheers).

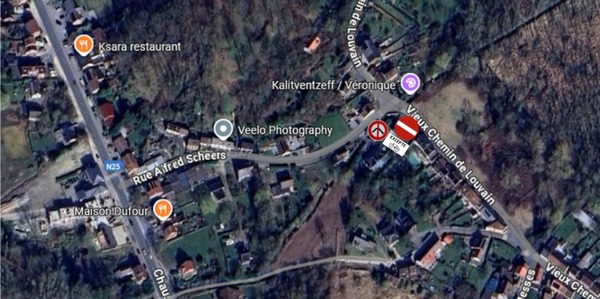

- Rue Alfred Scheers : désormais accessible dans les deux sens depuis la Chaussée de Louvain.
- Rue les Claines : accessible dans les deux sens.

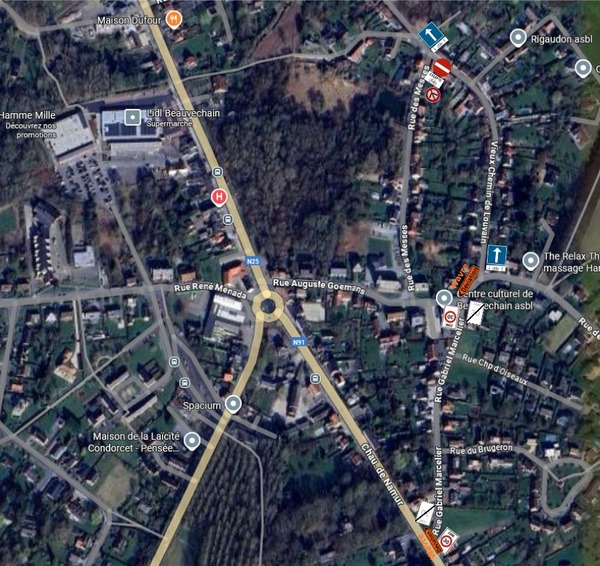

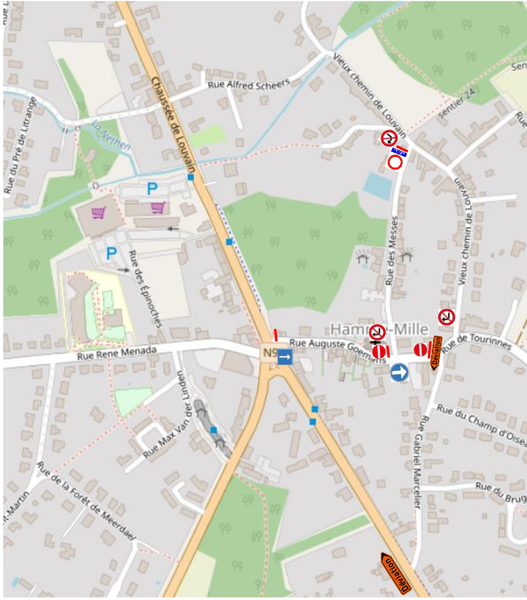

Voici deux plans afin de mieux comprendre ces mesures :


AP - phase test rues avoisinantes
--------------------------------------------------------------------------------------------------------------------------------------------------------------------------------

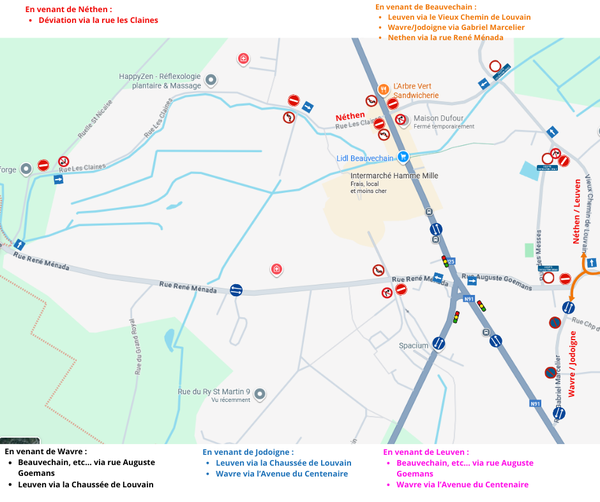

26 septembre - Phase IV bis

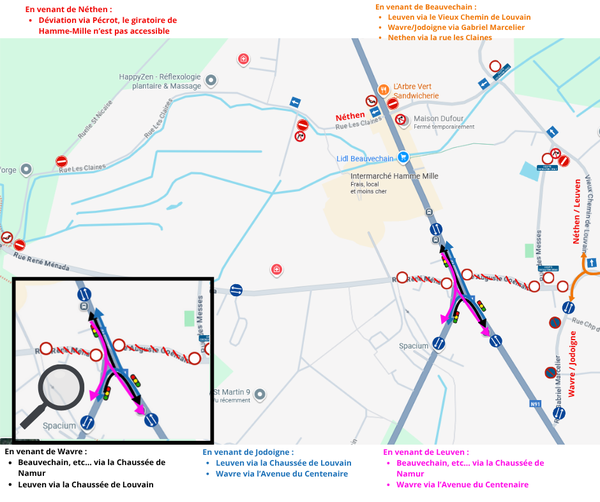

Les mesures de circulation actuellement en place sont maintenues jusqu'au 17 octobre, date de fin du chantier.
Atttention: l'entrée de la rue Auguste Goemans sera fermée du 29 septembre à 7h au 1er octobre à 6h et du 6 octobre à 7h au 9 octobre à 6h.
Arrêté de police rues avoisinantes prolongation
----------------------------------------------------------------------------------------------------------------------------------------------------------------------------------
19 septembre 2025 - Les travaux en phase finale!
Les travaux se terminent : bordures, trottoirs et asphaltage sont en cours. Si la météo reste clémente, le chantier sera terminé dans deux semaines.
Les rues Auguste Goemans et René Ménada restent à sens unique pendant cette dernière phase. Le SPW ajuste régulièrement les feux pour limiter les désagréments.
En attendant le second rond-point près du Lidl, les riverains venant de Tourinnes-la-Grosse et se rendant à Wavre sont invités à passer par Nodebais ou la rue Gabriel Marcelier.
Merci pour votre patience!
---------------------------------------------------------------------------------------------------------------------------------------------------------------------------------
22 août 2025 - Arrêté de police pour la prolongation des mesures pour les rues avoisinantes
Les mesures prises en juin concernant la circulation dans les rues avoisinant le chantier du giratoire d’Hamme-Mille sont maintenues jusqu’à la fin des travaux, prévue pour le 26 septembre 2025.
Nous vous invitons à rester vigilent et à respecter les mesures indiquées par des panneaux de signalisation !
AP - prolongation mesures rues avoisinantes
------------------------------------------------------------------------------------------------------------------------------------------------
21 août 2025 - annonce de la 4e phase des travaux
La dernière phase des travaux d'aménagement du giratoire d'Hamme-Mille se déroulera du lundi 25 août au vendredi 19 septembre 2025.
Les aménagements continuent sur la N25 (Avenue du Centenaire) mais aussi sur la N25 (Chaussée de Louvain) avec la création d’un trottoir et l’ajout de places de parking sur ce deuxième tronçon.
Circulation modifiée avec détails sur le plan ci-dessous :
- Les rues René Ménada et Auguste Goemans passent en sens unique (depuis le centre en direction de Néthen et de Tourinnes)
- Des déviations sont mises en place via les voiries latérales
- Les feux de chantier restent actifs sur la N25 et la N91 pour maintenir la circulation dans les deux sens
Nous invitons les automobilistes venant de Beauvechain à rejoindre l'autoroute E40 via Boutersem et inversement afin d'alléger le centre d'Hamme-Mille.
Merci pour votre patience et votre vigilance durant cette dernière étape de ces grands travaux !
----------------------------------------------------------------------------------------------------------------------------------------------------------
07 août 2025 - 3e phase des travaux
La troisième phase des travaux du giratoire a commencé ce jour et des modifications de la circulation sont d'application. Afin de mieux comprendre comment se déplacer dans le centre de Hamme-Mille, voici un plan explicatif :
Merci d'adapter vos déplacements en conséquence et de faire preuve de prudence dans la zone de chantier.
-----------------------------------------------------------------------------------------------------------------------------------------------------------
17 juillet 2025 - Prolongation des mesures supplémentaires pendant la phase III des travaux
Les mesures prises le 4 juin concernant les rues principales du village d'Hamme-Mille sont prolongées durant la troisième phase des travaux afin de fluidifier la circulation et garantir la tranquilité des habitants. Ces mesures seront toujours d'application du 1er au 22 août.
Nous vous invitons à rester vigilent et à respecter les mesures indiquées par des panneaux de signalisation !
AP Giratoire - prolongation des mesures supplémentaires
------------------------------------------------------------------------------------------------------------------------------------------------------------
15 juillet 2025 - Ordonnance pour la phase III des travaux
La Phase III des travaux de création du giratoire au carrefour RN25 / RN91 à Hamme-Mille se déroulera du jeudi 7 août 2025 à 07h00 au vendredi 22 août 2025 à 19h00. Cette phase implique de nouvelles mesures de circulation afin de garantir la sécurité des usagers et le bon déroulement du chantier.
Mesures de circulation prévues :
- Fermeture totale de la rue René Ménada (jusqu’à la gare TEC) et de la rue Auguste Goemans (jusqu’au n°5).
- Sens unique instauré dans la rue Les Claines (depuis la RN25).
- Passage en alternance sur la RN91 et la RN25, régulé par feux tricolores de chantier.
- Dévoiement en demi-voirie autour du giratoire avec circulation à contre-sens balisée.
- Limitation de vitesse à 30 km/h dans toute la zone de chantier, y compris rues adjacentes.
- Déviations locales et poids lourds mises en place via Nethen, Pécrot, Bossut, etc.
- Accès piétons restreint depuis la rue A. Goemans vers la chaussée de Louvain, avec itinéraire balisé.
Nous invitons les riverains et usagers à prendre en compte ces changements de circulation et à adapter leurs déplacements en conséquence durant cette période. Merci pour votre compréhension.
----------------------------------------------------------------------------------------------------------------------------------------------------------------
15 juillet 2025 - Ordonnance pour la prolongation de la phase 2 des travaux
Les mesures de circulation prévues dans le cadre de la Phase II des travaux de création du giratoire au carrefour RN25/RN91 à Hamme-Mille sont prolongées.
Nouvelle période d'application : du 4 août 2025 à 07h00 au 7 août 2025 à 07h00.
Cette prolongation est nécessaire afin de permettre l’achèvement sécurisé des travaux de voirie entrepris par la société BALAES, mandatée par le Service Public de Wallonie.
Ordonnance - prolongation phase II
----------------------------------------------------------------------------------------------------------------------------------------------------------------
04 juin 2025 - Arrêté de Police pour des mesures supplémentaires
Suite à une réunion de chantier tenue après le lancement de la phase 2 des travaux du giratoire, des mesures complémentaires ont dû être prises afin de limiter les nuisances pour les riverains des rues avoisinantes.
A partir du 05 juin 06h00, les rues suivantes sont mises à sens unique :
- Le Vieux Chemin de Louvain (du N°1 au N°55) et la Rue Alfred Scheers
La circulation sera interdite, à l'exception de la desserte locale dans les rues :
- Rue des Messes
- Rue du Cimetière
- Rue de Valduc
- Vieux Chemin de Louvain (de l'intersection avec la rue Alfred Scheers jusqu'à l'intersection avec la rue de Bierbeek)
Le stationnement sera interdit dans les deux sens Rue Gabriel Marcelier.
Merci de respecter ces nouvelles mesures durant la période indiquée.
AP Giratoire - mesures supplémentaires
AP Giratoire - prolongation des mesures supplémentaires
-----------------------------------------------------------------------------------------------------------------------------------------------------------------
27 mai 2025 - Arrêté de Police de la Phase 2
La deuxième phase des travaux du giratoire se déroulera du lundi 2 juin au lundi 4 août dans le centre de Hamme-Mille. Durant cette phase, le centre du giratoire sera réalisé ainsi que la prise du béton. La N91 (Chaussée de Namur) sera également aménagée.
Plusieurs modifications seront apportées à la circulation :
- La rue René Ménada sera mise à sens unique, autorisant la circulation vers Nethen.
- La rue Les Claines sera mise à sens unique, autorisant la circulation vers la RN25 (Chaussée de Louvain).
- Vitesse limitée à 30 km/h dans la zone de chantier, ainsi que dans les rues Les Claines et Gabriel Marcelier.
Une déviation principale sera mise en place via la N240 (Grez-Doiceau/Incourt « La Chise »). Une déviation locale via la rue Gabriel Marcelier sera également mise en place pour assurer l’accessibilité des commerces et des écoles.
Pour plus d'informations, veuillez prendre connaissance du document ci-dessous.
Nous vous invitons à rester vigilants lors de vos trajets dans le centre du village !
------------------------------------------------------------------------------------------------------------------------------------------------------
16 mai 2025 - Prolongation
Maintien à sens unique de la rue Auguste Goemans jusqu'au 23 mai 2025.
AP Giratoire - prolongation fermeture voirie Rue A.Goemans
8 mai 2025 - Fermeture Rue A. Goemans
En raison de la nécessité de réaliser une tranchée pour la société ORES dans le cadre du chantier relatif au giratoire de Hamme-Mille, la Rue Auguste Goemans sera pratiquable à sens unique : le trafic sera autorisé en venant du carrefour vers Tourinne-la-Grosse du mardi 13 mai 2025 à 07h00 au vendredi 16 mai 2025 à 17h00.
Déviation par la Rue Gabriel Marcelier pour le trafic venant de la Rue de Tourinnes.
Une signalisation temporaire sera mise en place pour guider les usagers et garantir la sécurité de tous.
Nous vous remercions pour votre compréhension et collaboration face à ces désagrements.
AP Giratoire - fermeture voirie Rue A.Goemans
------------------------------------------------------------------------------------------------------------------------------------------------------------------------------
8 avril 2025 - Communiqué de presse du SPW
8 avril 2025 - Arrêté de Police de la phase préparatoire
Afin d'avoir une meilleure compréhension sur les modifications qui seront apportées au centre d'Hamme-Mille lors de la phase préparatoire de son nouveau giratoire, Madame la Bourgmestre invite ses habitants à prendre connaissance du document ci-dessous ainsi que du plan réalisé par la police.
Nous vous invitons donc à faire preuve de prudence aux abords de la zone concernée et à respecter les indications des nouveaux panneaux et des agents sur le terrain.
Nous vous remercions pour votre compréhension et votre collaboration.
AP Giratoire - phase préparatoire
------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------
4 avril 2025 - Avis aux riverains

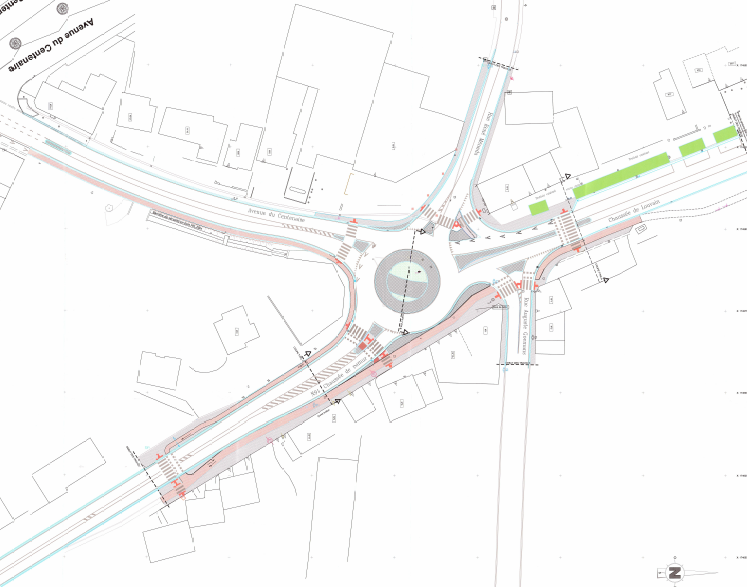

Les travaux d'aménagement du giratoire de Hamme-Mille débuteront le 14 avril 2025. Le permis d'urbanisme, sollicité par le Service Public de Wallonie pour la réalisation de ce projet, a été octroyé le 7 février 2022 par la fonctionnaire déléguée de la Direction du Brabant wallon du SPW-MI. Le chantier débutera avec la réalisation des tranchées et la pose des impétrants du côté pair de la N25 ainsi que dans la rue René Ménada. Ces travaux seront suivis par la construction du centre du giratoire et les aménagements de la Chaussée de Namur, des rues René Ménada et Auguste Goemans, pour finir par l'avenue du Centenaire et la chaussée de Louvain.

Phasage des travaux :
Phase préparatoire – du 14 avril au 1er juin 2025
- Réalisation des tranchées et pose des impétrants du côté pair N25 et N91.
- Pose des impétrants en accotement rue René Ménada.

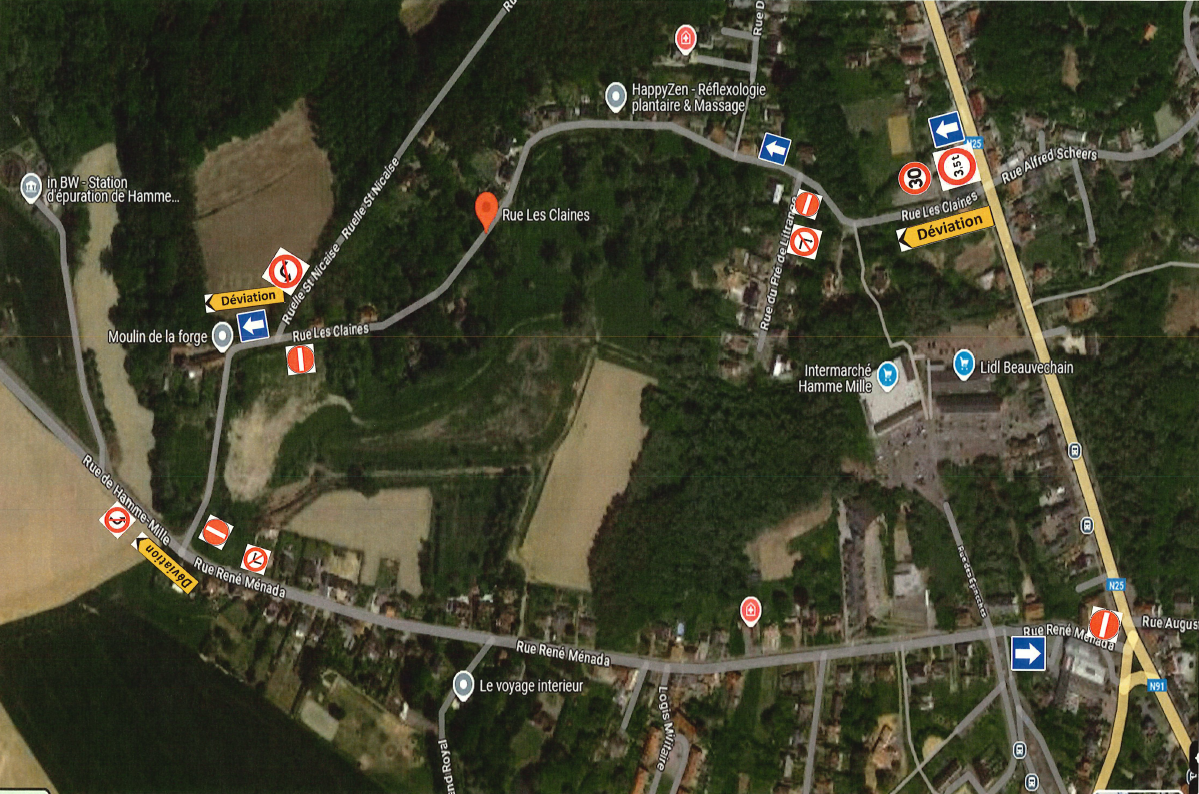

Durant cette phase, une déviation locale sera mise en place par la Rue Les Claines pour aller vers Nethen tandis que l’accessibilité à la RN25 depuis la Rue René Ménada sera maintenue.
Phase 1 – du 2 juin au 1er août 2025 – N91 fermée !
- Réalisation du centre du giratoire et prise du béton.
- Aménagement de la N91 (chaussée de Namur).
Durant cette phase, une déviation principale sera mise en place via la RN240 (Grez-Doiceau/Incourt). Des déviations locales seront également mises en place pour assurer l’accessibilité des commerces et des écoles.
Phase 2 – du 4 août au 22 août 2025 – rues R. Ménada et A. Goemans fermées !
- Aménagement de la rue René René Ménada.
- Aménagement de la rue Auguste Goemans.
Durant cette phase de travaux, ces voiries seront totalement fermées à la circulation sur 50m. Des déviations seront mises en place pour la circulation locale via les voiries latérales.
Phase 3 – du 25 août au 19 septembre 2025 – demi-voirie avec feux !
- Aménagement sur la N25 (avenue du Centenaire).
- Aménagement sur la N25 (chaussée de Louvain).
Durant cette phase, les rues René Ménada et Auguste Goemans seront en sens unique avec mise en place de déviations via les voiries latérales.
Impact sur la circulation
Le projet d'aménagement du giratoire aura des impacts significatifs sur la circulation et l'accessibilité des lieux. Pendant la première phase, la circulation pourrait être perturbée en raison des travaux de tranchées et de pose des impétrants. Les phases suivantes entraîneront des fermetures de routes et des déviations, affectant les déplacements des riverains et des usagers de la route.
Une accessibilité piétonne aux habitations et commerces présents dans la zone de chantier sera maintenue en tout temps. L’accessibilité en voiture sera maintenue au maximum mais ne pourra l’être en continu en raison de la nature même des travaux. Ces périodes seront réduites à leur strict minimum.
Des avis complémentaires seront distribués aux personnes concernées par ces limitations afin qu’elles prennent leurs dispositions en temps voulu. Ces avis seront relayés sur cette page.
Les délais annoncés sont, bien évidemment, tributaires des conditions météorologiques et des impondérables à tout chantier.
Ce projet, dont on parle depuis de nombreuses années, vise à améliorer la sécurité et la fluidité du trafic dans la région, en répondant aux besoins croissants de mobilité et en réduisant les risques d'accidents à ce carrefour stratégique. Nous nous excusons d'avance pour les désagréments que ces travaux pourraient engendrer. Nous nous efforçons de les réaliser dans les plus brefs délais afin de minimiser les impacts sur votre quotidien.
Pour toutes questions, n’hésitez pas à vous adresser aux équipes sur places. Les réunions de chantier ont lieu tous les mardis à 13h30.
Nous vous remercions de votre collaboration et de votre compréhension.
VANDAEL Renaud - s.a. BALAES
--------------------------------------------------------------------------------------------------------------------------------------------------------------------------------
2 avril 2025 - Communication
Les travaux de création d'un giratoire au croisement des routes nationales N25 et N91, ainsi qu'aux intersections avec les rues René Ménada et Auguste Goemans débuteront vers la mi-avril, avec les premières interventions relatives aux impétrants.
Le permis d'urbanisme, sollicité par le Service Public de Wallonie pour la réalisation de ce projet, a été octroyé le 7 février 2022 par la fonctionnaire déléguée de la Direction du Brabant wallon du SPW.
Ce projet, dont on parle depuis de nombreuses années, vise à améliorer la sécurité et la fluidité du trafic dans la région, en répondant aux besoins croissants de mobilité et en réduisant les risques d'accidents à ce carrefour stratégique.
Les travaux seront réalisés en quatre phases, notamment afin de limiter au maximum les embarras de circulation qu’engendrent inévitablement les gros chantiers tels que celui-ci. Des déviations et des modifications de la circulation dans certaines rues sont prévues. Le SPW communiquera tous les détails relatifs à ce chantier. Les riverains, commerces et utilisateurs de transit seront informés via les canaux de communication de la Commune.
